Heizungsersatz im Bestand: Der Weg raus aus Öl und Gas

Welche Wärmeerzeugung passt zu meinem bestehenden Gebäude, und was muss ich technisch, rechtlich und terminlich klären, bevor ich den alten Kessel ersetze?

10 Min. Lesezeit Für Bauherren, Immobilienbesitzer, Infrastrukturleiter, Betreiber
Titelbild: Heizungsersatz im Bestand: Der Weg raus aus Öl und Gas

Ein Heizkessel fällt selten überraschend aus. Er kündigt sich über Jahre an, durch steigenden Verbrauch, häufigere Störungen, sinkende Wirkungsgrade und Ersatzteile, die immer schwerer zu beschaffen sind. Trotzdem beginnt die Mehrzahl der Heizungsersatzprojekte in der Schweiz mit einem Notfall im Januar, und Notfälle produzieren schlechte Entscheide. Wer unter Zeitdruck ersetzt, kauft das, was der erste erreichbare Installateur gerade liefern kann, und nicht das, was zum Gebäude passt.

Der Heizungsersatz ist keine Beschaffung, sondern ein Systementscheid. Wer nur den Kessel tauscht, verschiebt das Problem um eine Anlagengeneration und legt gleichzeitig die Betriebskosten für die nächsten zwanzig Jahre fest. Wer vorher Hülle, Verteilung und Vorlauftemperatur anschaut, entscheidet auf einer belastbaren Grundlage. Der Unterschied zwischen beiden Vorgehensweisen ist selten im Anschaffungspreis sichtbar, dafür umso deutlicher in der jährlichen Stromrechnung und in der Frage, ob die Anlage die kalten Tage ohne teure Nachheizung übersteht. Dieser Beitrag zeigt, was vor dem Entscheid geklärt sein muss und warum die Reihenfolge der Abklärungen über den Erfolg entscheidet.

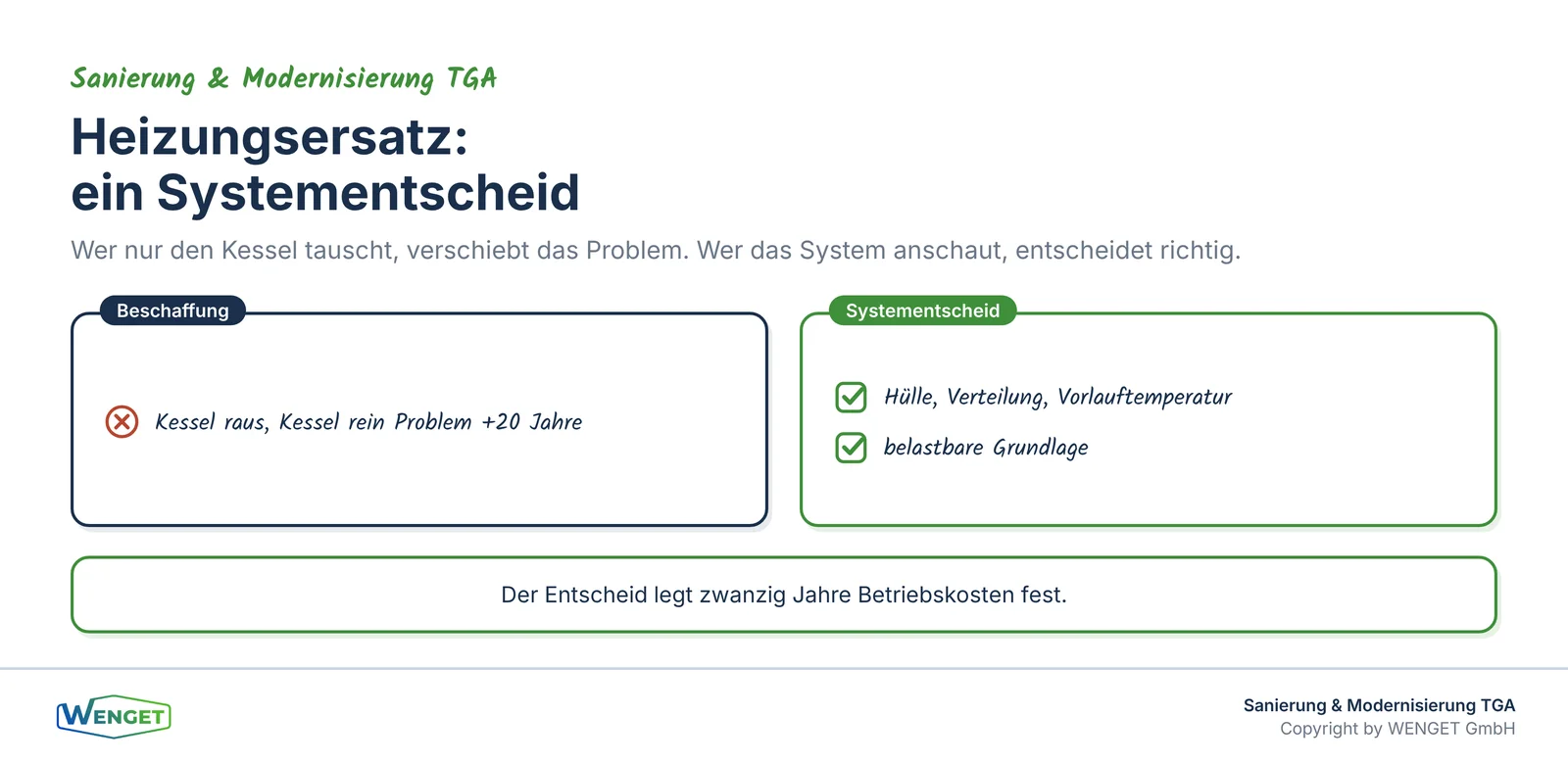

Titelbild: Der Heizungsersatz als Systementscheid, nicht als Beschaffung.
Titelbild: Der Heizungsersatz als Systementscheid, nicht als Beschaffung.

Der Zeitpunkt: früher, als man denkt

Ein Heizungsersatz braucht von der ersten Abklärung bis zur Inbetriebnahme realistisch zwölf bis achtzehn Monate. Diese Zeit verteilt sich auf die Variantenklärung, die Bewilligung, die Beschaffung und die Ausführung. Bei einer Erdsondenanlage kommen die Bohrbewilligung und die Verfügbarkeit von Bohrunternehmen dazu, bei einem Wärmenetzanschluss die Ausbauplanung des Betreibers. Keine dieser Fristen lässt sich durch Dringlichkeit verkürzen. Eine Bewilligung wird nicht schneller erteilt, weil der alte Kessel bereits ausgefallen ist.

Dazu kommt die regulatorische Seite. Mehrere Kantone verlangen beim Ersatz einer fossilen Wärmeerzeugung im Bestand einen Anteil erneuerbarer Energie oder eine entsprechende Standardlösung. Die Mustervorschriften der Kantone im Energiebereich geben dafür den Rahmen; verbindlich ist immer das kantonale Energiegesetz in seiner geltenden Fassung. Die MuKEn 2025 wurden von der Konferenz der kantonalen Energiedirektoren am 29. August 2025 verabschiedet, ihre Wirkung entfalten sie erst mit der Übernahme in das jeweilige kantonale Recht. Für die Praxis heisst das: Zwei Gebäude mit identischer Ausgangslage können in benachbarten Kantonen unterschiedliche Anforderungen haben. Diese kantonale Prüfung gehört an den Anfang jeder Abklärung, weil sie den Lösungsraum bereits eingrenzt.

Praktische Konsequenz: Die Abklärung beginnt, wenn die Anlage etwa fünfzehn Jahre alt ist, nicht wenn sie ausfällt. Ein Kessel, der heute noch zuverlässig läuft, verschafft genau die Zeit, die eine gute Lösung braucht. Wer diese Reserve verstreichen lässt, verliert den einzigen Vorteil, den er hatte, nämlich die freie Wahl unter allen technisch möglichen Varianten. Hinzu kommt ein wirtschaftlicher Aspekt: Förderprogramme, Anschlussbedingungen und Preise verändern sich laufend, und wer frühzeitig plant, kann den günstigsten Moment für die Umsetzung wählen, statt zum nächstmöglichen Termin gezwungen zu sein. Die Vorlaufzeit ist damit kein Verwaltungsaufwand, sondern ein handfester finanzieller Vorteil.

Die Optionen und ihre Voraussetzungen

Fünf Wege stehen im Bestand realistisch zur Verfügung. Keiner davon ist grundsätzlich besser; entscheidend sind die Randbedingungen des konkreten Gebäudes. Wer eine Variante von vornherein zur Wunschlösung erklärt, verzichtet auf den fairen Vergleich und übersieht regelmässig die Option, die am Ende günstiger und unauffälliger gewesen wäre.

Die Luft-Wasser-Wärmepumpe ist am schnellsten realisierbar und braucht keine Bohrung. Sie stellt Anforderungen an den Aufstellort, an den Schallschutz gegenüber der Nachbarschaft und an die verfügbare Vorlauftemperatur. Bei Aussenaufstellung ist der Nachweis nach der Lärmschutz-Verordnung zu erbringen, und zwar vor der Bestellung, nicht nach der Reklamation. Der Aufstellort entscheidet zudem über die Effizienz, weil kurze, gut gedämmte Leitungen und ein zugfreier Ansaugbereich die Jahresarbeitszahl spürbar beeinflussen.

Die Sole-Wasser-Wärmepumpe mit Erdsonde liefert die besseren Jahresarbeitszahlen und ist unauffällig im Betrieb. Sie setzt eine Bewilligung voraus. Massgeblich sind die kantonale Gewässerschutzkarte und die örtliche Bewilligungspraxis; in Grundwasserschutzzonen und in Gebieten mit hoher Sondendichte ist eine Bohrung nicht oder nur eingeschränkt möglich. Diese Abklärung ist kostenlos und dauert wenige Tage. Sie gehört an den Anfang, weil sie eine ganze Variante entweder eröffnet oder ausschliesst, bevor irgendein Franken für die Planung ausgegeben wird.

Der Wärmenetzanschluss verlagert die Erzeugung aus dem Gebäude und reduziert den Betriebsaufwand erheblich. Zu prüfen sind die tatsächliche Verfügbarkeit am Standort, der Ausbauhorizont des Betreibers, die geforderte Rücklauftemperatur und die vertragliche Bindungsdauer. Ein Netz, das in vier Jahren kommt, hilft bei einem Ausfall im nächsten Winter nicht. Wo ein Netz absehbar ist, kann eine kurzlebige Übergangslösung sinnvoller sein als eine teure Eigenanlage, die sich nie amortisiert.

Die Holzfeuerung eignet sich vor allem bei höheren Systemtemperaturen und dort, wo Platz für Lager und Anlieferung vorhanden ist. Zu beachten sind Feinstaubvorgaben, Kaminverhältnisse und der Betriebsaufwand. Sie verlangt mehr Aufmerksamkeit im Alltag als eine Wärmepumpe und ist deshalb dort am richtigen Platz, wo diese Betreuung sichergestellt ist.

Die Hybridlösung kombiniert eine Wärmepumpe für den Grundbedarf mit einer bestehenden oder neuen Spitzenlastabdeckung. Sie kann eine sinnvolle Zwischenstufe sein, wenn die Hülle in absehbarer Zeit saniert wird, verlangt aber eine saubere Regelstrategie. Ohne diese läuft am Ende der teure Erzeuger zu oft, und aus der geplanten Ergänzung wird der eigentliche Hauptversorger.

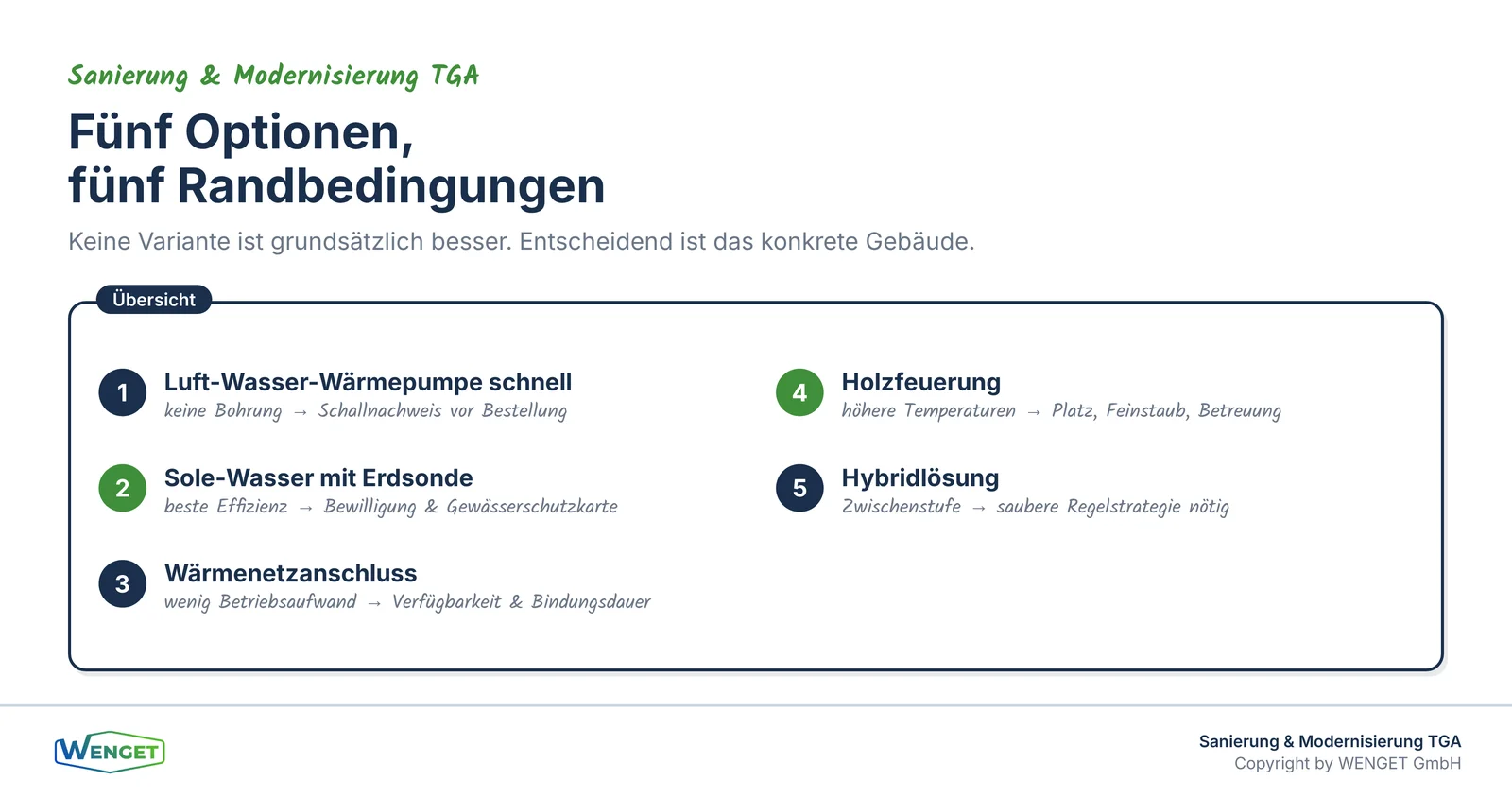

Die fünf Optionen und ihre entscheidenden Randbedingungen.
Die fünf Optionen und ihre entscheidenden Randbedingungen.

Die vier Abklärungen vor dem Entscheid

Unabhängig von der bevorzugten Variante gehören vier Punkte geklärt, bevor eine Offerte eingeholt wird. Diese vier Abklärungen sind die eigentliche Ingenieurleistung des Projekts; alles Weitere ist Ausführung.

Der Wärmeleistungsbedarf. Nicht das Typenschild des alten Kessels, sondern die gerechnete Norm-Heizlast nach SIA 384.201 beziehungsweise SN EN 12831 ist die Grundlage. Bestehende Anlagen sind erfahrungsgemäss deutlich überdimensioniert, weil sie über Jahrzehnte mit Sicherheitszuschlägen ergänzt wurden. Wer die alte Leistung fortschreibt, kauft eine Wärmepumpe, die zu gross ist, häufiger taktet und schlechter arbeitet. Eine korrekt gerechnete Heizlast fällt oft um dreissig bis vierzig Prozent kleiner aus als die installierte Leistung.

Die erreichbare Vorlauftemperatur. Sie entscheidet darüber, ob eine Wärmepumpe wirtschaftlich betrieben werden kann. Massgeblich ist nicht die eingestellte Heizkurve, sondern die effektiv benötigte Temperatur am kältesten Auslegungstag, ermittelt aus Messdaten über eine Heizperiode. Wir behandeln dieses Thema in einem eigenen Beitrag, weil hier der grösste Hebel liegt. Jedes Grad tiefere Vorlauftemperatur verbessert die Effizienz messbar, und häufig genügen einzelne getauschte Heizkörper, um die Anlage in den wirtschaftlichen Bereich zu bringen.

Der Elektroanschluss. Wärmepumpe, allfällige Elektroeinsätze und weitere Verbraucher verändern die Anschlussleistung. Die Abklärung mit dem Netzbetreiber und die Prüfung der bestehenden Hauptverteilung gehören in die Variantenphase, nicht in die Ausführung. Reicht der Anschluss nicht, entstehen Kosten und Fristen, die eine ganze Terminplanung umwerfen können.

Der Platz und die Zugänglichkeit. Passt das Gerät durch die Kellertür? Trägt der Boden? Wo liegt der Speicher, wo die Kondensatleitung, wie sieht die Schallentkopplung aus? Diese Fragen wirken banal und verursachen in der Praxis die meisten Nachträge. Ein zusätzlicher Speicher braucht Stellfläche, die im Bestand oft nicht vorhanden ist, und die Lösung dieses Platzproblems entscheidet mit über die Variante.

Typische Fehler

Drei Muster wiederholen sich in fast jedem misslungenen Projekt. Sie sind alle vermeidbar, kosten aber immer dann am meisten, wenn sie erst nach der Bestellung sichtbar werden.

Der erste ist die Auslegung auf dem alten Kesselschild. Sie führt zu Überdimensionierung, Taktbetrieb und einer schlechteren Jahresarbeitszahl als geplant. Eine zu grosse Wärmepumpe ist nicht sicherer, sondern lediglich teurer in Anschaffung und Betrieb.

Der zweite ist der zu späte Schallnachweis. Wird er erst nach der Bestellung erstellt, bleiben nur teure Korrekturen: Schallhauben, Einhausungen, Nachtabsenkung mit Komforteinbussen oder im schlimmsten Fall ein anderer Aufstellort. Der Nachweis kostet vorab wenig und schützt vor einem Konflikt mit der Nachbarschaft, der sich nachträglich kaum mehr auflösen lässt.

Der dritte ist die fehlende Übergangslösung. Wird im Winter umgebaut, braucht es eine mobile Heizzentrale oder eine Etappierung, die den Betrieb sichert. Das gehört in die Ausschreibung und ins Budget, nicht in die Improvisation vor Ort. Wer die Übergangswärme vergisst, zahlt sie am Ende zum Notfalltarif. In Mehrfamilienhäusern kommt hinzu, dass die Mieterschaft während der Bauzeit weiterhin geheizte Räume und Warmwasser erwartet; eine geplante Etappierung ist deshalb nicht nur eine technische, sondern auch eine vertragliche Notwendigkeit.

Allen drei Fehlern ist gemeinsam, dass sie in der Planungsphase kaum etwas kosten und in der Ausführungsphase kaum mehr zu beheben sind. Genau deshalb lohnt sich die sorgfältige Vorbereitung: Sie verlagert die Entscheidungen in den Zeitraum, in dem Korrekturen noch günstig sind.

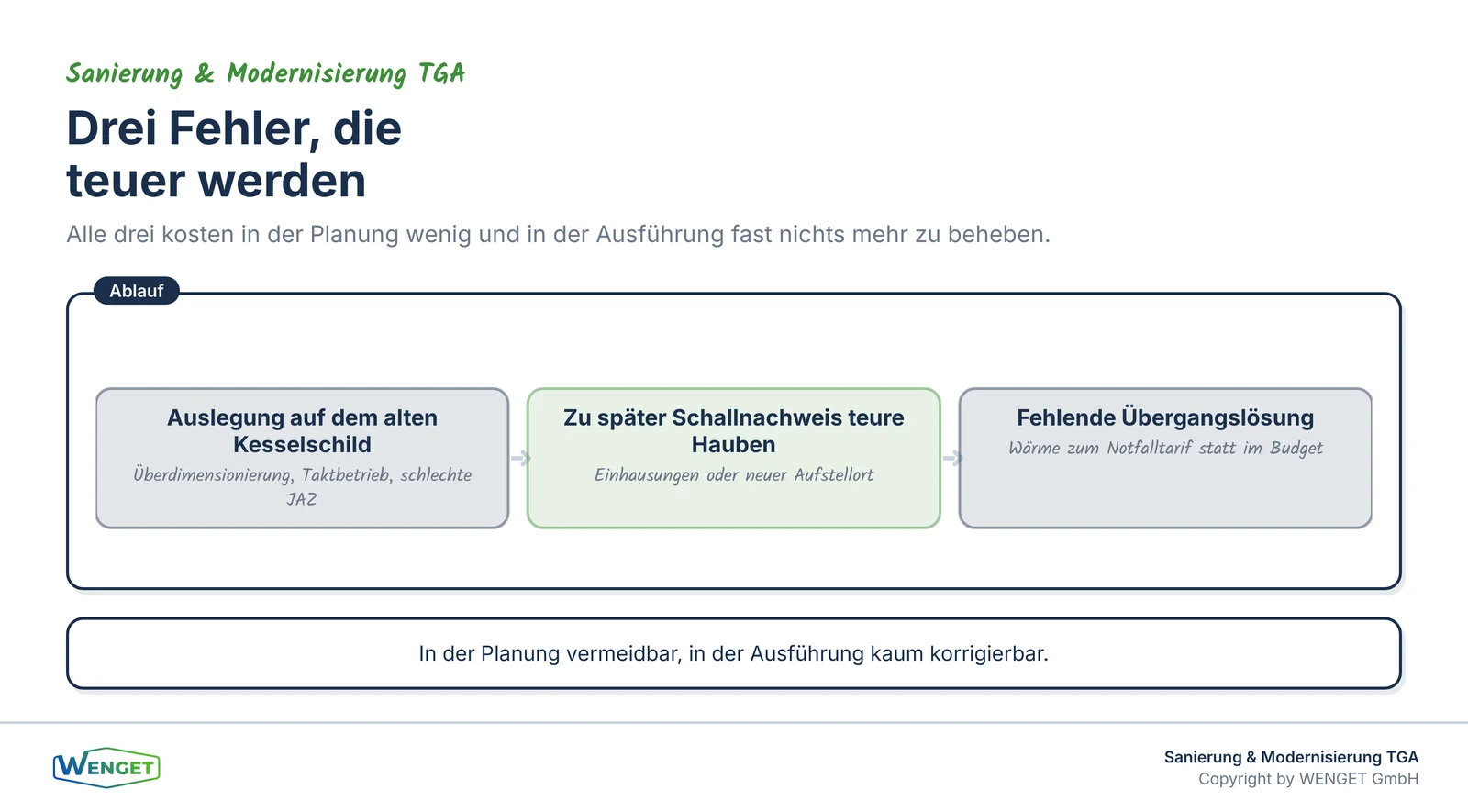

Drei Fehler, die den Heizungsersatz teuer machen.
Drei Fehler, die den Heizungsersatz teuer machen.

Was der Entscheid tatsächlich braucht

Am Ende steht ein Variantenvergleich mit vier Zeilen je Option: Investition, jährliche Energie- und Betriebskosten, Fördermittel und Restwert beziehungsweise Bindungsdauer. Verglichen werden Vollkosten über den Betrachtungszeitraum, nicht Anschaffungspreise. SIA 480 gibt dafür die methodische Grundlage. Erst dieser Vergleich macht sichtbar, dass die günstigste Anschaffung über zwanzig Jahre gerechnet oft die teuerste Lösung ist.

Dieser Vergleich passt auf eine Seite. Er kostet einen Bruchteil der Investition und ist der einzige Teil des Projekts, der später nicht mehr korrigierbar ist. Ist die Anlage einmal bestellt und eingebaut, steht der Entscheid für die nächste Anlagengeneration fest. Die halbe Stunde, die der Vergleich zusätzlich beansprucht, ist deshalb die am besten investierte Zeit des ganzen Projekts.

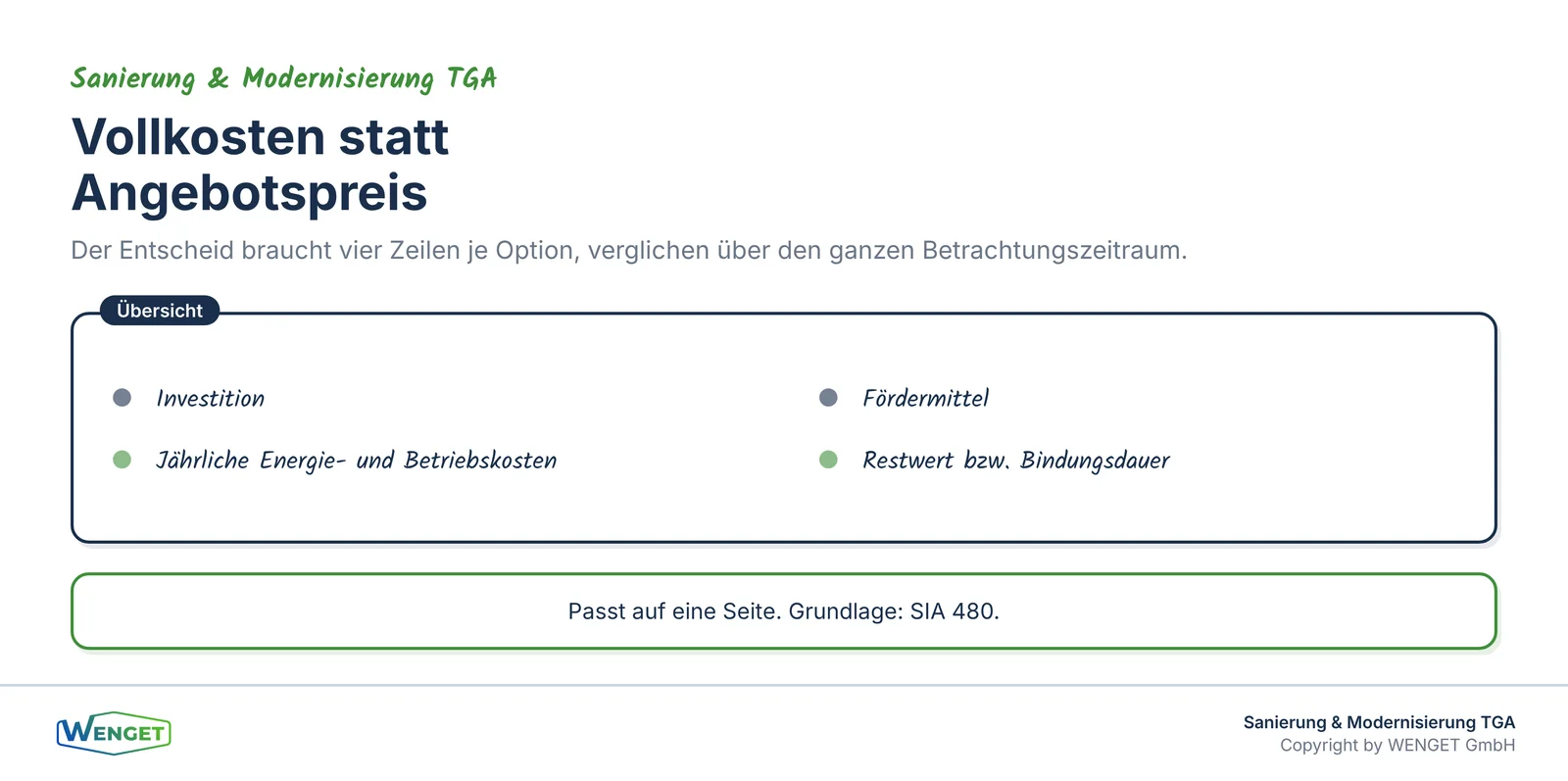

Variantenvergleich auf Vollkostenbasis statt Angebotsvergleich.
Variantenvergleich auf Vollkostenbasis statt Angebotsvergleich.

Ein typischer Ablauf in der Praxis

Wie sich diese Grundsätze im Alltag zusammenfügen, zeigt ein typischer Projektverlauf. Am Anfang steht ein kurzer Termin vor Ort, bei dem Anlage, Verteilung, Aufstellorte und Anschlussverhältnisse aufgenommen werden. Parallel dazu werden die kantonalen Anforderungen und die Gewässerschutzkarte geprüft, damit von Beginn an feststeht, welche Varianten überhaupt zulässig sind. Diese erste Woche kostet wenig und schafft die Grundlage für alles Weitere.

Im zweiten Schritt wird die Norm-Heizlast gerechnet und die tatsächlich benötigte Vorlauftemperatur aus den Betriebsdaten der laufenden Heizperiode abgeleitet. Erst mit diesen Zahlen entsteht ein belastbares Bild davon, wie gross die neue Anlage sein muss und ob sie ohne Eingriffe an den Heizkörpern auskommt. Häufig zeigt sich hier, dass ein paar gezielte Massnahmen an der Wärmeabgabe die Wahl der Variante deutlich vereinfachen.

Erst im dritten Schritt werden Offerten eingeholt, und zwar auf Basis eines einheitlichen Pflichtenhefts, das allen Anbietern dieselben Randbedingungen vorgibt. So werden die Angebote vergleichbar, und der Variantenvergleich auf Vollkostenbasis führt zu einem Entscheid, der sich begründen lässt. Dieser geordnete Ablauf wirkt aufwändiger, als schnell einen Kessel zu bestellen, spart aber über die Lebensdauer der Anlage ein Vielfaches der investierten Vorbereitungszeit.

Querverweise zu unseren Fachserien

  • Warum die Vorlauftemperatur der eigentliche Schlüssel ist und wie weit sie sich absenken lässt, behandelt ein eigener Fachbeitrag.
  • Welche Fördermittel für den Heizungsersatz verfügbar sind und in welcher Reihenfolge sie beantragt werden, zeigt unser Beitrag zu Subventionen und Fördergeldern.
  • Wie eine Bestandsaufnahme aufgebaut wird, die diese Abklärungen liefert, zeigt Teil 1 unserer Serie «Sanierungsfahrplan».
  • Wie der Betrieb während des Umbaus aufrechterhalten wird, behandeln wir in einem separaten Beitrag.

Fazit

Der Heizungsersatz ist der Entscheid, der die energetische Zukunft eines Gebäudes für zwanzig Jahre festlegt. Er verträgt keine Eile und braucht keine Produktdiskussion, sondern vier Abklärungen: gerechnete Heizlast, erreichbare Vorlauftemperatur, Elektroanschluss und Platzverhältnisse. Wer diese vier Punkte hat, kann in wenigen Wochen entscheiden und muss die getroffene Wahl später nicht bereuen. Wer sie nicht hat, entscheidet über den Preis, und das ist die teuerste aller Grundlagen. Der beste Zeitpunkt, mit der Abklärung zu beginnen, ist deshalb nicht der Ausfall, sondern der ruhige Sommer, in dem die alte Anlage noch zuverlässig läuft und alle Optionen offen stehen.

Sie haben Fragen dazu?

Sie stehen vor dem Ersatz einer Öl- oder Gasheizung und möchten die Varianten sauber vergleichen, bevor Sie Offerten einholen? Wir erstellen die Grundlagen, klären Bewilligung und Randbedingungen ab und begleiten den Entscheid herstellerneutral. Sprechen Sie mit uns. Weitere Beiträge zu Sanierung, Gebäudeautomation und Energieeffizienz finden Sie unter wenget.ch/insights.

Quellenverzeichnis

  • SIA 384/1 «Heizungsanlagen in Gebäuden, Grundlagen und Anforderungen»
  • SIA 384.201 beziehungsweise SN EN 12831 «Heizungsanlagen in Gebäuden, Verfahren zur Berechnung der Norm-Heizlast»
  • SIA 380/1 «Heizwärmebedarf»
  • SIA 480 «Wirtschaftlichkeitsrechnung für Investitionen im Hochbau»
  • SIA 2047 «Energetische Gebäudeerneuerung» und Dokumentation SIA D 0249
  • EnDK, Mustervorschriften der Kantone im Energiebereich MuKEn 2014 und MuKEn 2025 (verabschiedet am 29.08.2025, verbindlich erst mit Übernahme ins kantonale Energiegesetz); massgebend ist das jeweilige kantonale Energiegesetz
  • Lärmschutz-Verordnung LSV, Anhang 6 (Industrie- und Gewerbelärm), für die Aufstellung von Aussenluft-Wärmepumpen
  • Kantonale Gewässerschutzkarten und Bewilligungspraxis für Erdwärmesonden
  • GEAK und GEAK Plus, Gebäudeenergieausweis der Kantone
  • EnergieSchweiz, Fachinformationen zum Heizungsersatz
  • Eigene Projekterfahrungen und Praxisbeispiele der WENGET GmbH
